您当前所在位置是:网站首页  >  品牌战略

业务展示

 袁大滩矿井水深度处理项目进度追踪
发布时间:2021-05-18     点击量:1285     作者:   分享到:

 袁大滩矿井水深度处理项目进度追踪

为加强水环境保护,更好的满足矿井水回收利用要求,我单位拟建设中能袁大滩煤矿矿井水深度处理建设项目,项目总投资为48049.7万元,建设处理规模为1500m³/h,占地面积为19289.5,位于榆阳区小纪汗乡奔滩村袁大滩煤矿风井场地,目前,袁大滩矿井水深度处理进度追踪如下:


 一、土建工程进度

项目主要建、构筑物单体有:调节水池及泵房、高密池I、V型滤池、水处理车间及配电间、高密池II、污泥池及泵房、加药间及药剂库、空压机-污泥脱水及酸碱库联合建筑、中间水池及泵房、NF浓水池及泵房、干燥车间及锅炉房、蒸发结晶钢结构、水源热泵房、综合办公楼。

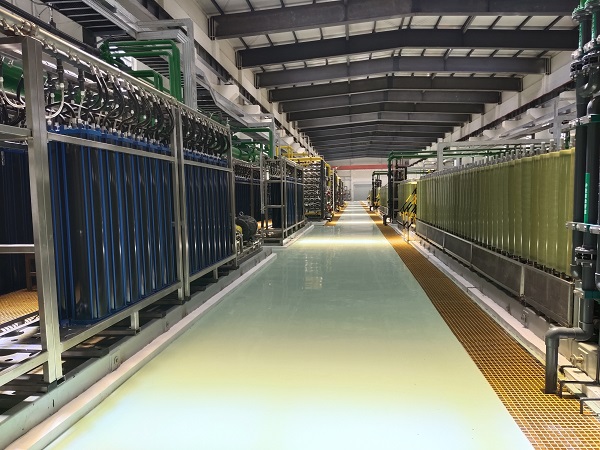

 目前仍在建单体有:污泥堆放池;其余主体建成并投入使用。新增构筑物单体完成预计在5月底完成。

项目自2020年3月份开工,至2021年4月份建筑、构筑物施工土建完工。

二、调试运行进展

2020年12月20日开始正式调试,于2021年1月10日预处理浓缩工艺段调试完成;2021年1月底脱稳浓缩工艺段调试完成;2021年2月5日深度浓缩工艺段(含分盐)调试完成;2021年2月10日蒸发出盐成功。

因我单位矿井水总量不足,目前系统进水量稳定在300-400m3/h。计划至5月25日进水量提升至500-600 m3/h

运行规程规范和制度已经配齐,设备、管道、阀门等已命名并标识齐全;运行必须的备品备件、专用工具、安全器具、记录表格和值班用具备齐。参加试运的设备和系统均已满足试运要求。

三、现场环境管理及绿化率情况

     目前,在安全环保部工作人员的监督下,现场部分区域建筑垃圾及生活垃圾已清理,还有单个体建筑物正在施工,现场环境管理会逐步完善。道路两旁陆地已大面积植被覆盖,绿化率达到30%。现场整体环境态势良好。

袁大滩矿井水深度处理不仅是我单位亮点工程,更是被榆林市生态环境保护局列为重点核验项目,所以,我们要提高思想认识,必须做好全面工作,最终通过核验并完美收工。





                         安全环保部

刘全利
